Point d'arrêt et point critique : le plan de contrôle chantier numérique

Point d'arrêt, point critique : sur un chantier de travaux publics, ces deux mots engagent votre responsabilité. Pourtant, combien de points d'arrêt sont encore levés par téléphone ? Le visa reste sur une feuille dans la cabine du camion. La photo de la non-conformité dort dans le téléphone du chef de chantier. Le tableau Excel du plan de contrôle est mis à jour le vendredi, quand quelqu'un y pense. Le jour où le maître d'œuvre ou l'auditeur demande la preuve, il faut deux heures pour la retrouver, quand on la retrouve. Voici les définitions exactes, une méthode pour construire votre plan de contrôle, un modèle de fiche de non-conformité et les critères pour passer le tout sur tablette, sans développement.
En bref
- Point critique : vous prévenez le maître d'œuvre à l'avance, il vient s'il le juge utile. Point d'arrêt : vous n'engagez pas l'étape sans son accord exprès (CCAG Travaux 2021, art. 28.4).
- Un plan de contrôle tient en sept colonnes : étape, contrôle, critère d'acceptation, fréquence, type de point, responsable, preuve attendue.
- La traçabilité se résume à une question : qui a contrôlé quoi, quand, avec quelle preuve, et qui a levé ?
- Un outil terrain ne vaut que s'il est plus simple que le papier, s'il fonctionne hors connexion et s'il exporte l'historique.
Point d'arrêt et point critique sur un chantier : quelles différences ?
Pour les marchés publics de travaux, la référence est l'article 28.4 du CCAG Travaux 2021. Il demande au titulaire d'organiser son contrôle intérieur et la traçabilité des travaux et des matériaux, puis il distingue deux types d'étapes sensibles. Voici les quatre notions à maîtriser.
- Point critique : une étape dont l'entreprise prévient à l'avance le maître d'œuvre, pour qu'il puisse y assister s'il le juge utile. S'il ne vient pas, les travaux continuent. L'information préalable et le résultat du contrôle doivent quand même être tracés.
- Point d'arrêt : une étape que l'entreprise ne peut engager qu'avec l'accord exprès du maître d'œuvre. Exemple classique : pas de bétonnage d'une semelle ou d'un voile avant la réception des armatures.
- Levée : la décision qui autorise à passer l'étape. Pour un point d'arrêt, c'est l'accord du maître d'œuvre, daté et nominatif. Une levée orale sans trace écrite ne protège personne.
- Non-conformité : un écart entre l'ouvrage réalisé et une exigence du marché (CCTP, plan, norme citée). Elle s'ouvre par une fiche, se traite (reprise, acceptation en l'état par le maître d'œuvre, démolition) et se ferme par une fiche de levée.
La liste de ces points figure dans le plan de contrôle et, quand le marché en prévoit un, dans le plan d'assurance qualité (PAQ), que le maître d'œuvre vise (art. 28.2). En marché privé, ce sont le contrat et le CCTP qui font foi : relisez-les avant de bâtir votre modèle.
Si votre entreprise est certifiée NF EN ISO 9001, l'auditeur attend la même rigueur. L'édition 2015 exige de conserver la preuve de conformité et l'identité de la personne qui autorise la libération (§ 8.6), puis la description de chaque non-conformité, des actions menées et de qui les a décidées (§ 8.7). La version 2026, publiée en septembre 2026, laisse aux entreprises certifiées jusqu'au second semestre 2029 pour basculer.
Comment construire son plan de contrôle chantier, étape par étape
- Rassemblez les exigences. CCTP, PAQ, plans, normes et fascicules cités, plus les points d'arrêt imposés par le maître d'œuvre. Tout part de là.
- Découpez l'ouvrage en phases. Pour un réseau d'assainissement : implantation, terrassement, lit de pose, pose, essais, remblaiement, réfection de chaussée.
- Écrivez, pour chaque phase, le contrôle et son critère. Un critère se mesure : une cote, une pente, une épaisseur, un résultat d'essai, avec sa tolérance. « Conforme » n'est pas un critère.
- Qualifiez chaque contrôle. Contrôle intérieur simple, point critique ou point d'arrêt. Pour les deux derniers, notez le délai de préavis prévu au marché et qui lève.
- Définissez la preuve attendue. Photo, relevé, procès-verbal d'essai, visa, signature. Si la preuve n'est pas définie, chaque équipe en produit une différente.
- Écrivez le circuit de non-conformité. Qui constate, qui décide du traitement, qui vérifie la reprise, sous quel délai.
- Testez sur un seul chantier, puis figez le modèle. Deux semaines d'usage réel suffisent pour supprimer les champs que personne ne remplit.
Modèle de plan de contrôle : l'exemple d'une tranchée d'assainissement
Voici un extrait réutilisable, à adapter à votre CCTP. Les tolérances sont volontairement renvoyées au marché : ce sont elles qui font foi.
- Implantation : tracé et cotes des regards contrôlés par rapport au plan. Point critique. Preuve : relevé topographique et photo.
- Fond de fouille et lit de pose : nature et épaisseur du lit conformes au CCTP. Contrôle intérieur. Preuve : mesure et photo.
- Pose, avant remblaiement : pente du fil d'eau entre regards, assemblages, calage. Point d'arrêt si le marché l'impose. Preuve : relevé, photo et accord du maître d'œuvre.
- Remblaiement : compactage par couches, contrôlé selon la méthode du CCTP. Point critique. Preuve : résultats des contrôles de compactage.
- Essais avant réception : étanchéité et inspection du réseau prévues au CCTP. Preuve : procès-verbaux et rapport d'inspection.
Fiche de non-conformité et fiche de levée : les champs indispensables
Une fiche de non-conformité de chantier doit se remplir en deux minutes, debout, parfois sous la pluie. Gardez les champs qui servent à décider, supprimez les autres :
- chantier, ouvrage et localisation précise (axe, PR, numéro de regard) ;
- date, heure et auteur du constat ;
- exigence non respectée, avec sa référence (article du CCTP, plan) ;
- description courte et photo ;
- gravité : mineure, majeure ou bloquante ;
- mesure immédiate : arrêt de la tâche, balisage, information du maître d'œuvre ;
- traitement proposé : reprise, acceptation en l'état, démolition.
La fiche de levée ferme la boucle : traitement réalisé, par qui et quand, photo après reprise, résultat du contrôle refait, décision du maître d'œuvre si une acceptation en l'état est demandée, visa et date de levée. Même logique pour un point d'arrêt : date de la demande, date de l'accord, nom de la personne qui l'a donné et preuve du contrôle.
Traçabilité : ce que vous devez pouvoir prouver six mois plus tard
La traçabilité ne sert pas le jour du contrôle. Elle sert à la réception, lors d'un litige ou d'un audit, quand plus personne ne se souvient. Faites le test : choisissez un regard posé il y a six mois et retrouvez en cinq minutes :
- qui a contrôlé le lit de pose, et avec quel résultat ;
- qui a levé le point d'arrêt avant remblaiement, et quand ;
- le procès-verbal de l'essai d'étanchéité du tronçon ;
- les non-conformités ouvertes sur ce tronçon, et leur levée.
Si la réponse passe par trois classeurs, un disque partagé et un appel au chef de chantier muté dans une autre agence, votre plan de contrôle existe sur le papier, pas en preuve. Le même problème touche le reporting : consolider à la main les contrôles de 40 chantiers prend des journées, alors qu'un reporting alimenté directement par le terrain se lit le lundi matin.
Quels critères pour choisir un outil de contrôle qualité chantier sur tablette ?
Côté terrain, l'outil doit rester très simple ; côté qualité, il doit se personnaliser sans projet de développement. Concrètement, vérifiez six points :
- Simplicité pour le chef de chantier : une fiche se remplit en moins de deux minutes, avec des choix plutôt que du texte libre.
- Hors connexion : tranchée, tunnel, zone blanche. La saisie doit fonctionner sans réseau et se synchroniser au retour.
- Photo et signature dans la fiche, pas dans la galerie du téléphone.
- Rattachement au chantier et à la tâche : la fiche sait d'où elle vient, sans ressaisie.
- Modèles modifiables par la qualité : ajouter une question ne doit pas demander un développeur.
- Consolidation et export : toutes les fiches au même endroit, filtrables, avec un historique daté exportable pour le dossier qualité.
Pour comparer plusieurs éditeurs sur ces points, notre modèle de cahier des charges en 40 critères donne la question précise à poser pour chacun.
Votre plan de contrôle vit encore sur papier ou dans Excel ? Montrez-le-nous en démo : nous le transformons devant vous en formulaire mobile rattaché à vos chantiers.
Digitaliser le plan de contrôle avec Maglia, sans développement

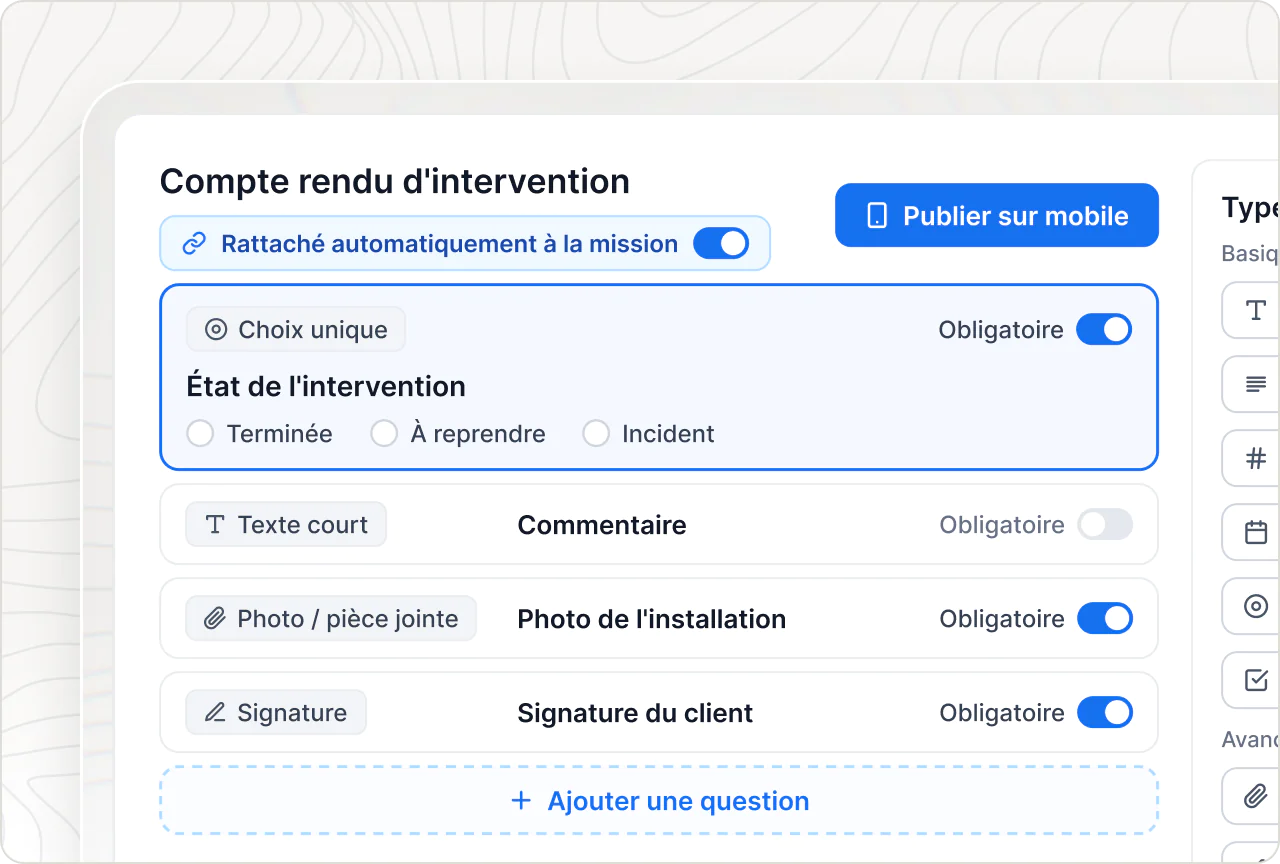

Dans Maglia, le plan de contrôle devient un ou plusieurs formulaires du module Remontée d'infos. Le responsable qualité les construit lui-même dans le créateur de formulaires : choix unique (conforme, non conforme, à reprendre), commentaire, photo ou pièce jointe, signature. Chaque question peut être rendue obligatoire. Le formulaire est rattaché automatiquement à la mission planifiée : la fiche sait sur quel chantier et par quelle équipe elle a été remplie. Le même créateur sert aussi à tenir un journal de chantier numérique quotidien : effectifs, météo, événements, photos.

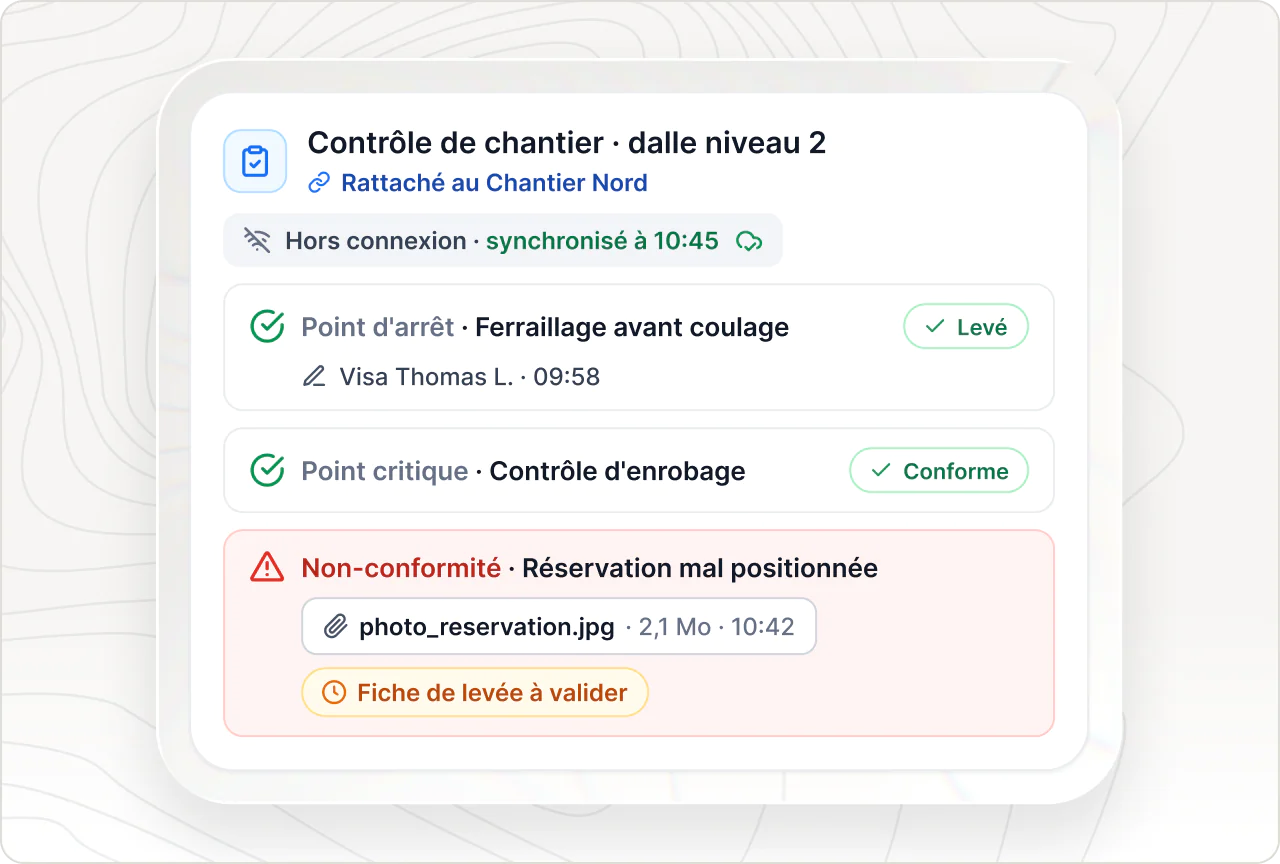

Sur le terrain, le chef de chantier ouvre la fiche depuis l'application mobile. Pour un point d'arrêt, il photographie le contrôle, renseigne le résultat et fait signer le maître d'œuvre sur place. Pour une non-conformité, il choisit la gravité, ajoute photo et commentaire. Une seconde fiche, de levée, clôt le sujet quand la reprise est faite.

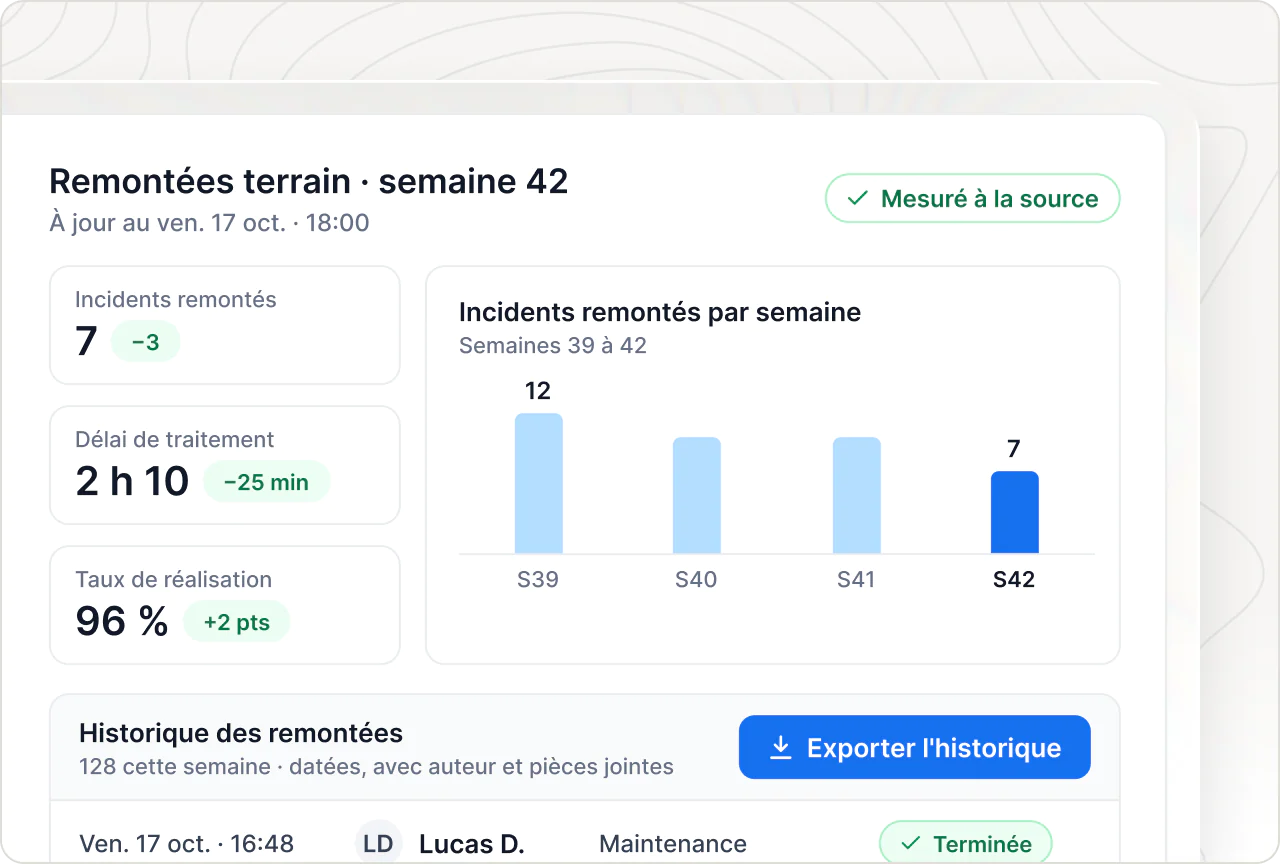

Côté bureau, les réponses sont consolidées en temps réel et filtrables par site, équipe ou période. Une non-conformité qui demande une reprise peut devenir une intervention à planifier : vous affectez l'équipe compétente, avec le constat et ses photos sous les yeux. Volume d'incidents, délai de traitement et taux de réalisation alimentent le tableau de bord, et l'historique daté s'exporte pour le dossier qualité ou l'auditeur.

Pour être clair sur le périmètre : Maglia n'est pas un outil d'annotation de plans DWG. Son rôle est de relier chaque contrôle à la mission planifiée et à l'équipe qui l'a réalisée. Pour la vue d'ensemble, lisez notre guide du logiciel de planning pour les équipes terrain.
Questions fréquentes
Qui lève un point d'arrêt sur un chantier ?
En marché public de travaux, c'est le maître d'œuvre : l'entreprise ne peut engager l'étape qu'avec son accord exprès (CCAG Travaux 2021, art. 28.4). Le marché peut préciser qui le représente sur le chantier et dans quel délai il répond. Dans tous les cas, gardez une trace écrite : date de la demande, date de l'accord, nom de la personne et preuve du contrôle.
Quelle différence entre une non-conformité et une réserve ?
La non-conformité se constate pendant l'exécution : c'est un écart à une exigence du marché, que l'entreprise traite puis lève. La réserve est formulée à la réception, quand le maître de l'ouvrage déclare accepter l'ouvrage avec ou sans réserves (article 1792-6 du Code civil). Une non-conformité mal tracée pendant le chantier revient souvent sous forme de réserve.
Une signature sur tablette peut-elle remplacer le visa papier ?
C'est votre marché et votre PAQ qui fixent la forme du visa. Faites accepter la signature sur tablette par le maître d'œuvre dès la période de préparation. Vérifiez ensuite trois choses : chaque signature est liée à une fiche précise, elle est horodatée, et la fiche ne peut plus être modifiée sans laisser de trace.
Combien de temps conserver les preuves de contrôle ?
Par prudence, beaucoup d'entreprises les conservent au moins dix ans après la réception, soit la durée de la responsabilité décennale prévue par l'article 1792-4-1 du Code civil. Le plus simple reste un historique daté, exportable chantier par chantier, archivé avec le dossier des ouvrages exécutés. Une boîte de classeurs au dépôt ne résiste ni aux déménagements ni aux départs.
Faut-il un développement spécifique pour digitaliser un plan de contrôle ?
Non, si l'outil propose un créateur de formulaires : le responsable qualité construit lui-même les fiches, les questions obligatoires et les champs photo ou signature. Le développement ne se justifie que pour les interfaces, par exemple envoyer les fiches vers une GED ou un ERP. Méfiez-vous d'un outil qui exige un projet informatique pour ajouter une question.
Un plan de contrôle utile, c'est une liste claire de points critiques et de points d'arrêt, des fiches simples et une preuve retrouvée en cinq minutes. Apportez votre plan de contrôle actuel en démo : en 30 minutes, nous le montons dans Maglia, rattaché à vos chantiers et prêt à être rempli sur mobile.

Planning aide-soignante en 12h : exemples de cycles et conseils d'organisation

Planning des astreintes techniciens : roulement, repos et paie sans erreur
