Planning des astreintes techniciens : roulement, repos et paie sans erreur

Un modèle de roulement sur 8 semaines pour 6 techniciens, le cadre légal vérifié et le circuit jusqu'à la paie. Repos, équité, échanges : tout y est.
Un technicien en casque et gilet haute visibilité consulte une tablette de nuit sur un chantier ferroviaire.
Sommaire
Logo Maglia
Des résultats prouvés et un engagement sur la performance
Demander une démo

Vendredi, 16 h. Le roulement du mois prochain n'est pas publié, deux techniciens ont échangé leur semaine par SMS et la paie demande combien d'heures Karim a passées sur site dans la nuit du 24. Le planning des astreintes techniciens est souvent le fichier le plus fragile du service maintenance. Il engage pourtant l'entreprise sur trois terrains : le droit du travail, l'équité entre techniciens et la paie. Une erreur se paie en rappel de salaire, en repos non respecté ou en technicien qui ne décroche plus. Voici le cadre légal vérifié, un modèle de roulement sur 8 semaines pour 6 techniciens, les règles d'échange et le circuit jusqu'à l'export paie.

En bref

  • Une astreinte se compense toujours, en argent ou en repos. Chaque intervention, trajet compris, est du temps de travail effectif.
  • À défaut d'accord collectif, le roulement se communique 15 jours à l'avance, ou au moins un jour franc avant en cas de circonstances exceptionnelles.
  • Une intervention de nuit peut décaler la reprise du lendemain : le planning du jour suivant doit en tenir compte.
  • L'équité se pilote avec des compteurs sur 12 mois : semaines, week-ends, jours fériés, appels.

Astreinte des techniciens : ce que dit le Code du travail

Il s'agit ici de l'astreinte terrain : le technicien qui peut être appelé la nuit pour une panne de chaufferie, un ascenseur bloqué ou une alarme sur un site client. Les règles tiennent en sept points.

  • Définition. Le salarié n'est ni sur son lieu de travail ni à la disposition permanente et immédiate de l'employeur, mais doit pouvoir intervenir (article L3121-9 du Code du travail).
  • Mise en place. Par accord d'entreprise ou, à défaut, de branche, qui fixe l'organisation, l'information des salariés, les délais de prévenance et la compensation (L3121-11). Sans accord, l'employeur les fixe après avis du CSE et information de l'inspection du travail (article L3121-12).
  • Contrepartie. Elle est due pour la période d'astreinte elle-même, même sans aucun appel, sous forme financière ou de repos (L3121-9).
  • Intervention. Sa durée est du temps de travail effectif (L3121-9). La Cour de cassation y inclut le temps de déplacement (Cass. soc., 31 octobre 2007, n° 06-43.834).
  • Prévenance. À défaut d'accord, la programmation individuelle est communiquée 15 jours à l'avance, sauf circonstances exceptionnelles et avec au moins un jour franc (L3121-12), par tout moyen conférant date certaine (R3121-3).
  • Repos. Hors intervention, la période d'astreinte compte dans le repos quotidien de 11 heures et dans le repos hebdomadaire (article L3121-10).
  • Récapitulatif mensuel. En fin de mois, chaque salarié reçoit un document qui récapitule ses heures d'astreinte et la compensation correspondante (article R3121-2).

Un point de vigilance : si les contraintes imposées sont trop lourdes, par exemple un délai d'intervention si court que le technicien ne peut plus vaquer à ses occupations, le juge peut requalifier l'astreinte en temps de travail effectif (Cass. soc., 26 octobre 2022, n° 21-14.178). Enfin, votre accord de branche ou d'entreprise peut prévoir d'autres délais ou montants : lisez-le avant de construire le roulement.

Astreinte et temps de repos : l'intervention de nuit qui décale le lendemain

C'est l'effet que les plannings oublient le plus souvent. Prenons un exemple hypothétique. Le mardi 24 novembre, Karim travaille de 8 h à 17 h, puis il est d'astreinte. À 23 h 10, un appel : 10 minutes de diagnostic au téléphone, départ à 23 h 20, retour chez lui à 1 h 40. Cela fait 2 h 30 de travail effectif, téléphone et trajets compris.

Avant l'appel, Karim n'avait eu que 6 h 10 de repos depuis 17 h. La lecture retenue par l'administration du travail : lorsqu'une intervention interrompt le repos, celui-ci est redonné en totalité à la fin de l'intervention, sauf si le salarié avait déjà eu ses 11 heures consécutives avant l'appel. Karim ne peut donc reprendre qu'à 12 h 40 le mercredi.

Ses interventions de mercredi matin doivent passer à un collègue. C'est un vrai sujet de planification, que nous détaillons dans notre article sur la façon de rééquilibrer les tournées après une absence. Même logique le week-end avec le repos hebdomadaire de 35 heures (24 heures plus les 11 heures de repos quotidien) : une sortie le dimanche à 3 h peut décaler la reprise du lundi. Le Code prévoit des dérogations pour urgence et votre accord peut aménager ces règles. Vérifiez-les, mais ne bâtissez pas le planning sur l'exception.

Comment construire un roulement d'astreinte équitable, pas à pas

  1. Définissez le périmètre : sites couverts, types d'appels, plages couvertes (nuits, week-ends, jours fériés), délai d'intervention réaliste.
  2. Listez les techniciens éligibles : habilitations du périmètre, autonomie, permis, véhicule, distance entre le domicile et les sites.
  3. Choisissez le pas : la semaine complète, du lundi 8 h au lundi suivant 8 h, ou deux roulements séparés pour la semaine et le week-end.
  4. Écrivez les règles d'équité avant de placer le moindre nom (voir le modèle ci-dessous).
  5. Construisez le roulement sur 8 semaines, puis confrontez-le aux congés déjà posés.
  6. Publiez-le au moins 15 jours avant, à défaut d'accord. Mieux vaut un mois : les techniciens organisent leur vie autour.
  7. Encadrez les échanges entre techniciens, par écrit et après validation.
  8. Tracez chaque intervention et le repos qui la suit.
  9. Clôturez le mois : récapitulatif individuel, éléments variables de paie, export.

Un piège fréquent : le « second niveau » officieux, ce collègue expert que l'on appelle « juste au cas où ». S'il doit rester joignable et pouvoir intervenir, il est d'astreinte lui aussi, et cette astreinte se compense.

Modèle de roulement d'astreinte sur 8 semaines pour 6 techniciens

Hypothèses de l'exemple : 6 techniciens (Karim, Julie, Thomas, Sofia, Lucas, Nadia), un seul technicien d'astreinte par semaine, du lundi 8 h au lundi suivant 8 h, hors horaires de travail. Le cycle va de la semaine 46 à la semaine 53 de 2026 et contient trois jours fériés : le 11 novembre, Noël et le Jour de l'an.

Les règles appliquées :

  • jamais deux semaines d'astreinte consécutives, et au moins 4 semaines entre deux astreintes ;
  • aucune astreinte pendant des congés posés ;
  • un seul jour férié par personne et par cycle, tant que c'est possible ;
  • Noël et Jour de l'an : jamais la même personne deux années de suite, jamais les deux la même année ;
  • sur 12 mois glissants, au plus une semaine d'écart entre deux techniciens.

L'historique à prendre en compte : Karim a fait Noël 2025 et Julie est en congés les semaines 52 et 53.

Le roulement obtenu :

  • Semaine 46, avec le 11 novembre : Lucas.
  • Semaine 47 : Nadia.
  • Semaine 48 : Karim.
  • Semaine 49 : Julie.
  • Semaine 50 : Thomas.
  • Semaine 51 : Sofia.
  • Semaine 52, Noël : Nadia. La rotation simple désignait Lucas, mais il a déjà le 11 novembre, et Karim a fait Noël l'an dernier.
  • Semaine 53, Jour de l'an : Karim. Lucas et Nadia ont déjà un jour férié, Julie est en congés, Thomas et Sofia sortent d'astreinte depuis moins de 4 semaines.

Le bilan du cycle : Nadia et Karim font deux semaines, les quatre autres une seule. Le cycle suivant commencera donc par Lucas, Julie, Thomas et Sofia, et les premiers jours fériés de 2027 iront à Julie, Thomas et Sofia. Sur un an, chacun fait environ 9 semaines, soit une sur six.

Gardez pour chaque technicien des compteurs sur 12 mois glissants : semaines, week-ends, jours fériés, nombre d'appels et heures d'intervention. Si un secteur concentre les pannes, l'équité ne se mesure plus seulement en semaines.

Votre roulement tient dans un tableur qui ne vérifie ni l'espacement, ni les congés, ni le repos ? Montrez-le-nous en démo : on le reconstruit avec vos règles et vos techniciens.

Échanges d'astreinte entre techniciens : les règles qui évitent les litiges

Les échanges sont sains : ils rendent le roulement vivable. Ils deviennent un problème quand ils se font par SMS et que personne ne met le planning à jour. Cinq règles suffisent :

  • Une demande écrite, acceptée par les deux techniciens. À l'initiative des salariés, ce n'est en principe pas une modification imposée par l'employeur, mais cette trace vous protège si l'on conteste le délai de prévenance.
  • Une validation du responsable, après contrôle : habilitations du remplaçant, espacement, congés, interventions prévues le lendemain.
  • Le numéro d'astreinte suit l'échange : le renvoi d'appel, le standard et les clients doivent joindre le bon technicien.
  • Les compteurs et la paie suivent celui qui a réellement été d'astreinte. La contrepartie va à celui qui a tenu la semaine, pas à celui qui figurait sur le planning initial.
  • Un échange daté contre une autre semaine, plutôt qu'une dette vague du type « tu me la rendras ».

Décompte des interventions et export vers la paie

Pour chaque appel, enregistrez au minimum l'heure de l'appel, le départ, le début et la fin sur site, le retour, le site, le motif et le compte rendu. Un dépannage à distance de 20 minutes compte aussi : c'est une intervention.

En fin de mois, la paie a besoin, pour chaque technicien :

  • du nombre de périodes d'astreinte et de la contrepartie prévue par votre accord, en argent ou en repos ;
  • des heures d'intervention, en distinguant la nuit, le dimanche et les jours fériés si votre convention les majore ;
  • des heures supplémentaires générées sur la semaine ;
  • des repos décalés et de leur traitement ;
  • des frais et des kilomètres.

Exemple hypothétique : en novembre, Karim a une semaine d'astreinte (semaine 48) et 3 appels, soit 5 h 10 d'intervention trajets compris : 2 h 30 dans la nuit de mardi, 2 h 20 le samedi matin, 20 minutes à distance le dimanche. Sa semaine 53 tombe à cheval sur décembre et janvier : fixez une fois pour toutes la règle de rattachement, au prorata des jours ou au mois de début. C'est dans ces détails que se nichent les erreurs de paie : un décompte unique, partagé par l'exploitation et la paie, est le premier levier de réduction des erreurs.

Gérer le planning des astreintes techniciens avec Maglia

Dans Maglia, la semaine d'astreinte se planifie comme une affectation. Le moteur de planification intelligente propose le roulement en respectant les contraintes dures, comme les habilitations du périmètre, les congés posés, le repos et le temps de travail. Il arbitre aussi les contraintes souples que vous fixez : espacement entre deux astreintes, répartition des week-ends et des jours fériés. Vous ajustez, puis vous validez.

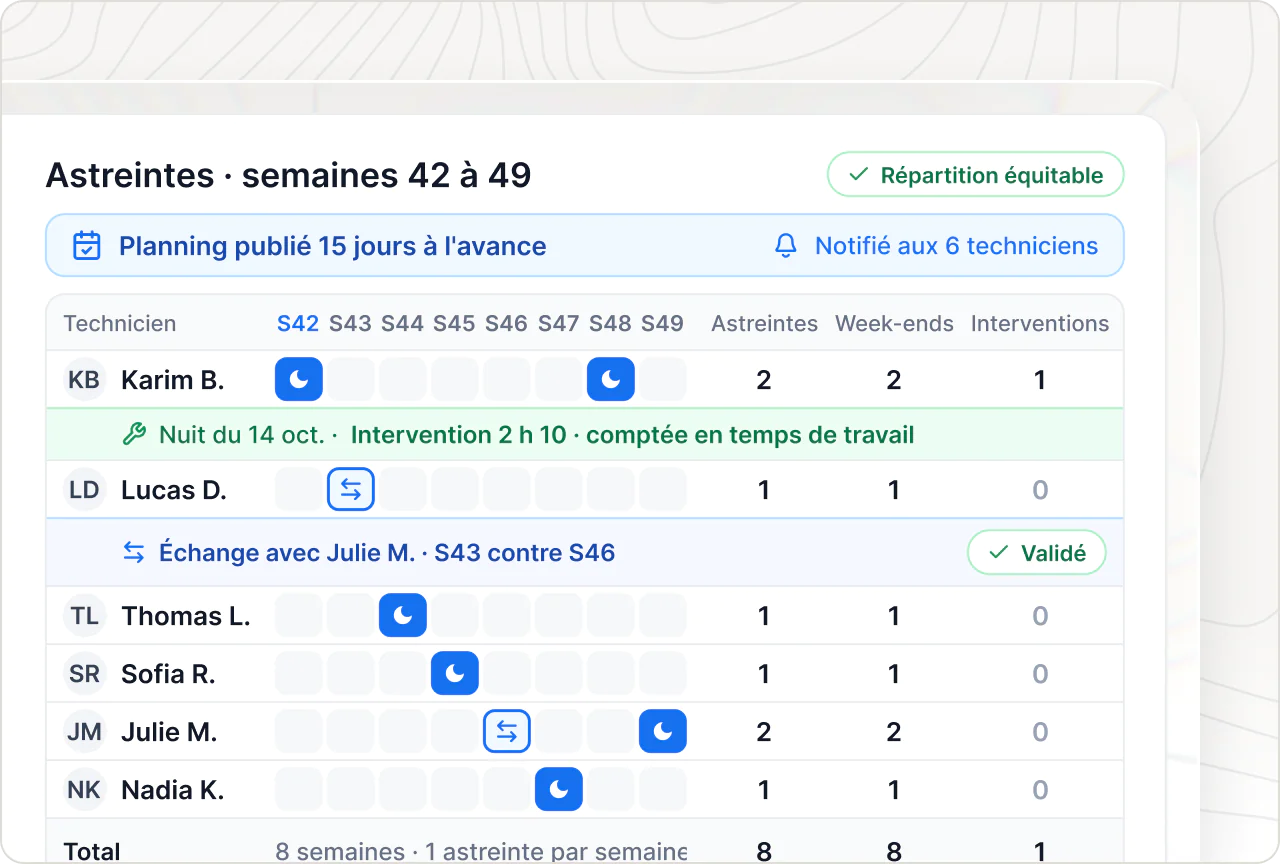

Planning des astreintes techniciens sur 8 semaines : roulement équitable, prévenance respectée et interventions comptées
Le roulement suit vos règles d'équité et de prévenance, et chaque intervention est comptée.

Le roulement validé est publié sur le mobile des seuls techniciens concernés, avec accusé de réception : vous savez qui a vu et confirmé son planning, sans relancer. Un échange validé par le responsable met le planning à jour et prévient les deux techniciens à l'instant.

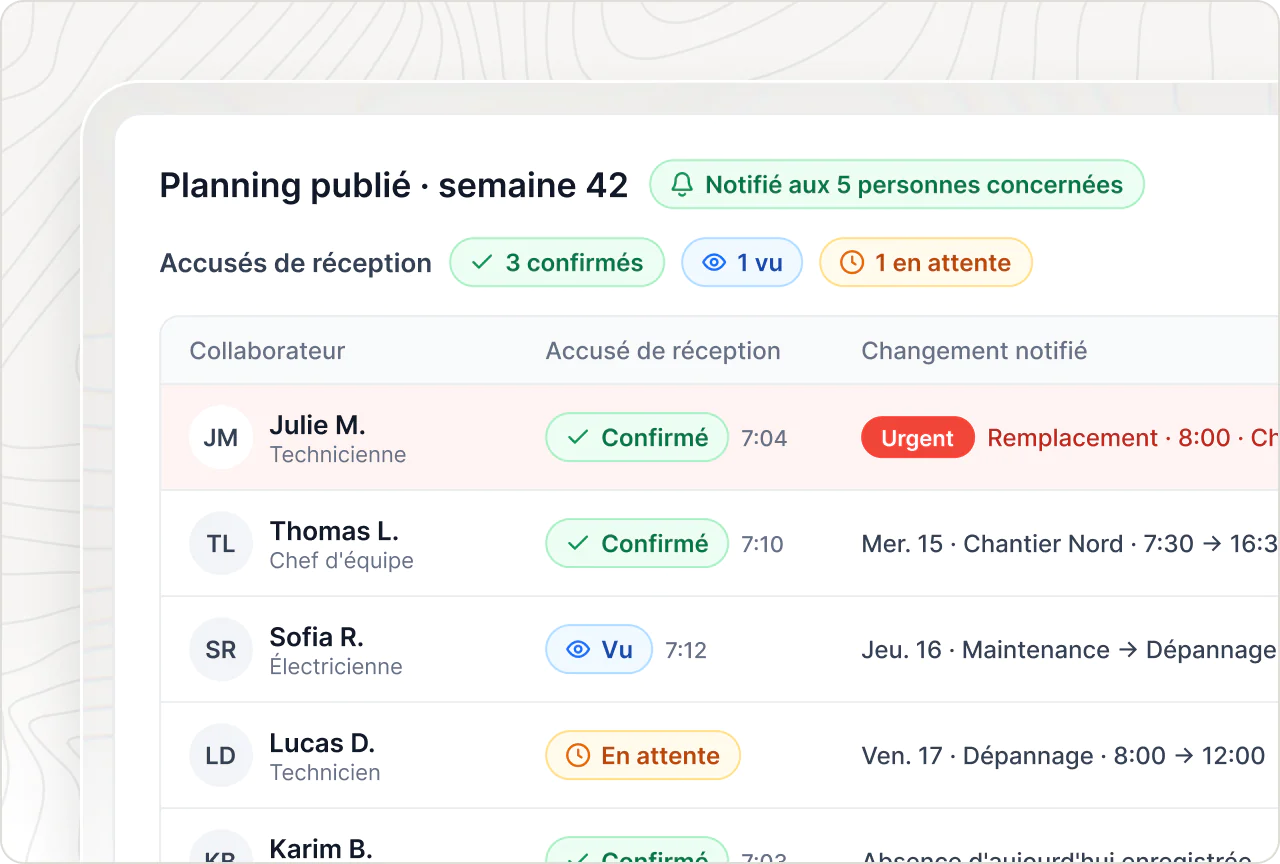

Planning de la semaine publié et notifié aux seules personnes concernées, avec le suivi des accusés de réception
Publication ciblée et accusés de réception : vous savez qui a vu et confirmé son planning.

Conservez la date de publication de chaque roulement. À défaut d'accord, le Code exige un moyen qui confère date certaine : vérifiez avec votre conseil que la notification et l'accusé de réception suffisent dans votre organisation.

La nuit, l'appel se saisit comme une intervention urgente, affectée au technicien d'astreinte dans la gestion des interventions. Il pointe le début et la fin depuis l'application et remonte son compte rendu depuis le terrain. Le suivi du temps de travail signale un repos non respecté, et ses interventions du lendemain matin peuvent être réaffectées avant 8 h.

En fin de mois, le réalisé validé produit les éléments variables de paie : heures supplémentaires, majorations, absences. Chaque valeur renvoie au pointage d'origine et à la règle appliquée. Vos règles se paramètrent : en démo, faites paramétrer votre contrepartie d'astreinte et vérifiez la ligne produite.

Éléments variables de paie du mois : heures sup. à 25 % et 50 % et absences par collaborateur, avec l'origine de chaque heure
Chaque heure payée renvoie au pointage d'où elle vient : la paie n'a plus à deviner.

Après validation par le manager et contrôle par les RH, les EVP partent vers votre logiciel de paie par fichier d'import ou par API, grâce aux intégrations avec vos systèmes. Les mêmes données validées servent de base au récapitulatif mensuel que vous remettez à chaque technicien.

Questions fréquentes

Le temps de trajet pendant une astreinte est-il du temps de travail ?

Oui. La durée de l'intervention est du temps de travail effectif et la Cour de cassation y inclut le déplacement accompli pendant l'astreinte (Cass. soc., 31 octobre 2007). Le trajet aller depuis le domicile et le retour se décomptent donc avec l'intervention, puis se rémunèrent comme du travail, avec les majorations éventuelles prévues par votre convention ou votre accord.

Quel délai de prévenance pour le planning des astreintes ?

Celui de votre accord collectif s'il en prévoit un. À défaut, la programmation individuelle est communiquée 15 jours à l'avance. En cas de circonstances exceptionnelles, ce délai peut être réduit, avec un minimum d'un jour franc. Utilisez un moyen qui donne une date certaine et gardez la trace de chaque publication.

Une astreinte sans intervention compte-t-elle comme du repos ?

Oui pour le calcul des repos : hors intervention, la période d'astreinte compte dans le repos quotidien et hebdomadaire. Mais elle n'est pas gratuite pour autant. La contrepartie, financière ou en repos, est due pour la seule période d'astreinte, même si le téléphone n'a jamais sonné de la semaine.

Quelle différence entre astreinte et permanence ?

Pendant une permanence, le technicien est sur son lieu de travail ou à la disposition immédiate de l'employeur : tout ce temps est du travail effectif. Pendant une astreinte, il vaque à ses occupations et seule l'intervention compte comme du travail. Attention : une astreinte trop contraignante peut être requalifiée en temps de travail effectif.

Combien de techniciens faut-il pour un roulement d'astreinte ?

Aucun texte ne fixe de minimum, c'est une question de soutenabilité. Avec un roulement à la semaine, 4 techniciens font chacun 13 semaines par an, 6 en font environ 9. Pensez aussi aux congés : en août, un roulement de 6 tombe vite à 4. Sous 4, l'astreinte devient un sujet de fatigue et de turnover.

Envoyez-nous votre roulement actuel, même sous Excel. En 30 minutes de démo, on le reconstruit dans Maglia avec vos règles d'équité, la publication sur mobile et le décompte des interventions jusqu'à l'export paie.

Pour aller plus loin

Voir tout les articles
Une aide-soignante aide une résidente âgée à se lever de son fauteuil, dans une chambre lumineuse.

Planning aide-soignante en 12h : exemples de cycles et conseils d'organisation

En savoir plus
Un technicien en casque et gilet haute visibilité consulte une tablette de nuit sur un chantier ferroviaire.

Planning des astreintes techniciens : roulement, repos et paie sans erreur

En savoir plus
Une contrôleuse en casque blanc et gilet haute visibilité, plan en main, inspecte un ferraillage de voile.
