ROI d'un logiciel de planification : la méthode pour convaincre votre DAF

Un business case défendable devant une direction financière. Cinq postes de gain avec leurs formules, les coûts complets et un exemple chiffré à 120 salariés.
Un dirigeant analyse des graphiques imprimés à son bureau, calculatrice et ordinateur portable à portée de main.
Sommaire
Logo Maglia
Des résultats prouvés et un engagement sur la performance
Demander une démo

Le projet est validé par les opérations, puis il arrive en comité d'investissement. La direction financière pose trois questions : combien ça coûte vraiment, combien ça rapporte, et en combien de temps c'est remboursé. « On gagnera du temps » ne suffit pas. Le ROI d'un logiciel de planification se défend avec des postes de gain mesurables, des coûts complets et des hypothèses que votre contrôle de gestion acceptera de signer. Cet article vous donne la méthode : les 5 postes de gain avec leurs formules, les coûts à ne pas oublier, un exemple chiffré pour 120 salariés sur 3 sites, et la façon de mesurer le résultat après 3 mois.

En bref

  • Cinq postes de gain : temps de planification, intérim et heures supplémentaires évités, taux d'occupation, erreurs évitées, ressaisie de paie.
  • Les coûts complets incluent le déploiement, l'intégration et surtout le temps interne, le poste le plus souvent oublié.
  • Un business case défendable s'appuie sur un scénario prudent : s'il tient avec la moitié des gains, il tiendra.
  • La preuve vient après : une mesure avant le déploiement, puis la même mesure 3 mois après.

Pourquoi tant de business cases de logiciel de planification sont refusés

  • Pas de point de départ. Personne n'a mesuré le temps passé sur le planning ou le volume d'intérim de remplacement avant le projet.
  • Du temps compté comme du cash. Deux heures libérées par semaine ne baissent pas la masse salariale. Elles ont de la valeur si elles sont redéployées.
  • Des gains comptés deux fois. La même heure interne sert à éviter un intérimaire et à augmenter le taux d'occupation.
  • Des coûts oubliés : le paramétrage, l'intégration avec la paie, le temps des référents, la formation des équipes terrain.

Une direction financière accepte un ROI modeste. Elle refuse un chiffre auquel elle ne croit pas.

ROI d'un logiciel de planification : les 5 postes de gain et leurs formules

1. Le temps de planification

Formule : (heures de planification par semaine avant − après) × nombre de planificateurs × semaines travaillées × coût horaire chargé. Mesurez sur deux semaines réelles, en séparant la construction du planning et la replanification après une absence ou une urgence.

2. L'intérim, la sous-traitance et les heures supplémentaires évités

Formule : heures d'intérim ou de sous-traitance évitées × taux facturé, plus heures supplémentaires évitées × coût horaire × taux de majoration. Partez des factures d'intérim de remplacement et des heures supplémentaires payées sur 12 mois. À défaut d'accord, les heures supplémentaires sont majorées de 25 % pour les 8 premières, puis de 50 % (article L3121-36 du Code du travail).

3. Le taux d'occupation

Formule : (points d'occupation gagnés × heures productives − heures déjà comptées au poste 2) × marge horaire. Ce poste ne vaut que si la demande existe : sans carnet de commandes ni demandes en attente, une heure libérée ne rapporte rien.

4. Les erreurs et non-conformités évitées

Formule : erreurs par an × coût moyen d'une erreur × part évitée. Comptez les déplacements à vide, les interventions refaites, les pénalités et les affectations non conformes. Notre article sur le coût invisible des erreurs d'affectation détaille comment les repérer.

5. La ressaisie de paie

Formule : (salariés × minutes de ressaisie et de contrôle par mois ÷ 60 + régularisations × durée) × 12 × coût horaire. Ajoutez le temps des managers qui compilent les relevés.

Les coûts complets à inscrire en face

  • Les licences, sur la durée du contrat, avec les utilisateurs terrain et pas seulement les planificateurs.
  • Le déploiement : cadrage, paramétrage des règles, reprise des données.
  • Les intégrations avec l'ERP, le SIRH et la paie, si elles ne sont pas incluses.
  • Le temps interne : un chef de projet, des référents par site, les tests. C'est le poste le plus sous-estimé.
  • La formation et la conduite du changement, y compris une heure par salarié terrain.
  • Le fonctionnement courant : l'administration de l'outil et la mise à jour des référentiels.

Méthode pas à pas pour construire le business case

  1. Mesurez la situation de départ sur 4 semaines : heures de planification, intérim de remplacement, heures supplémentaires, erreurs, temps de préparation de la paie.
  2. Ne gardez que les postes mesurables. Trois postes solides valent mieux que cinq postes fragiles.
  3. Écrivez chaque hypothèse et faites-la valider par le contrôle de gestion.
  4. Chiffrez les coûts complets sur 3 ans, avec le temps interne valorisé.
  5. Construisez deux scénarios, prudent et central. Appliquez une décote sur ce qui n'est pas encaissable.
  6. Calculez la période de retour en tenant compte de la montée en charge : les gains ne démarrent pas le jour de la signature.
  7. Testez la sensibilité : retirez le poste le plus fragile. Si le projet reste positif, votre dossier est solide.

Exemple chiffré : 120 salariés, 3 sites, poste par poste

Toutes les valeurs ci-dessous sont des hypothèses d'illustration, pas des données de client. Prenons une entreprise de maintenance de 120 techniciens répartis sur 3 agences, avec un planificateur par agence. Scénario prudent :

  • Temps de planification. 10 heures par semaine et par agence aujourd'hui, 4 heures demain, dont moins d'une heure de construction. Soit 6 × 3 × 46 semaines = 828 heures, à 45 € de l'heure : 37 260 €. Ce temps est redéployé, pas encaissé : on n'en retient que la moitié, soit 18 600 €.
  • Intérim et heures supplémentaires. 2 400 heures d'intérim de remplacement par an, facturées 40 € de l'heure, dont 15 % couvertes en interne grâce à la capacité visible : 14 400 €. Et 300 heures supplémentaires évitées sur 3 000, dont on ne compte que la majoration de 25 % sur 32 € : 2 400 €. Total 16 800 €.
  • Taux d'occupation. 120 × 1 500 heures productives = 180 000 heures. Un gain de 0,5 point représente 900 heures, moins les 360 heures déjà comptées en intérim évité, soit 540 heures à 30 € de marge : 16 200 €.
  • Erreurs évitées. 8 erreurs d'affectation par mois à 300 € en moyenne, soit 28 800 € par an, dont 40 % évitées : 11 500 €.
  • Ressaisie de paie. 8 minutes par salarié et par mois, plus 3 régularisations d'une heure et demie : 246 heures par an à 40 €, soit 9 840 €, dont 60 % supprimés : 5 900 €.

Gain annuel en régime de croisière : environ 69 000 €. Le scénario central, avec 25 % d'intérim évité, 1 point d'occupation et des décotes plus faibles, atteint environ 118 000 €.

En face, les coûts de l'exemple, eux aussi hypothétiques. Ce ne sont pas des tarifs : remplacez-les par votre devis.

  • licences : 24 000 € par an ;
  • déploiement, intégration paie et reprise des données : 12 000 € la première année ;
  • temps interne (chef de projet et référents, 35 jours) : 12 000 € ;
  • formation des 120 techniciens : 4 000 €.

La première année coûte donc 52 000 €, les suivantes 26 000 € avec l'administration courante. Sans compter aucun gain pendant les 4 mois de montée en charge, le scénario prudent rembourse l'investissement en 14 mois environ. Ensuite, chaque année, les gains représentent 2,7 fois le coût annuel. Le scénario central est remboursé en 9 mois, avec un rapport gains sur coûts de 4,5. Retirez le poste occupation, le plus fragile : le scénario prudent reste à 2 fois le coût annuel. Le dossier tient.

Les clients de Maglia déclarent un ROI moyen de x8. C'est un chiffre déclaratif, mesuré par eux dans leur contexte : ne l'inscrivez pas dans votre business case. Notre exemple prudent ne l'atteint pas, et c'est voulu. Un dossier qui tient en prudent passe le comité.

Vous devez présenter ce business case à votre direction financière ? Venez avec vos chiffres de départ : on remplit le modèle avec vous, poste par poste, en 30 minutes.

Comment mesurer le ROI après 3 mois

Reprenez exactement les indicateurs de départ, sur une période comparable de 4 semaines, hors congés :

  • heures de planification par semaine, construction et replanification séparées ;
  • heures d'intérim et de sous-traitance de remplacement, d'après les factures ;
  • heures supplémentaires payées ;
  • taux d'occupation et couverture des besoins, par site ;
  • erreurs d'affectation relevées ;
  • temps de préparation de la paie et nombre de régularisations.

À 3 mois, ne jugez pas le gain final. Vérifiez la trajectoire et l'adoption : qui utilise l'outil, où le planning est encore doublé sous Excel. Si le temps de planification n'a pas baissé, le problème est souvent un référentiel incomplet, pas l'outil.

Suivre ces gains dans Maglia

Le pilotage financier transforme chaque affectation en donnée de coût. Les heures planifiées et pointées deviennent un coût réel par mission, et le temps facturable est distingué des activités internes. Le taux d'occupation par site et par équipe montre aussi les heures disponibles à affecter avant de recourir à la sous-traitance : c'est tout l'enjeu de l'optimisation des ressources.

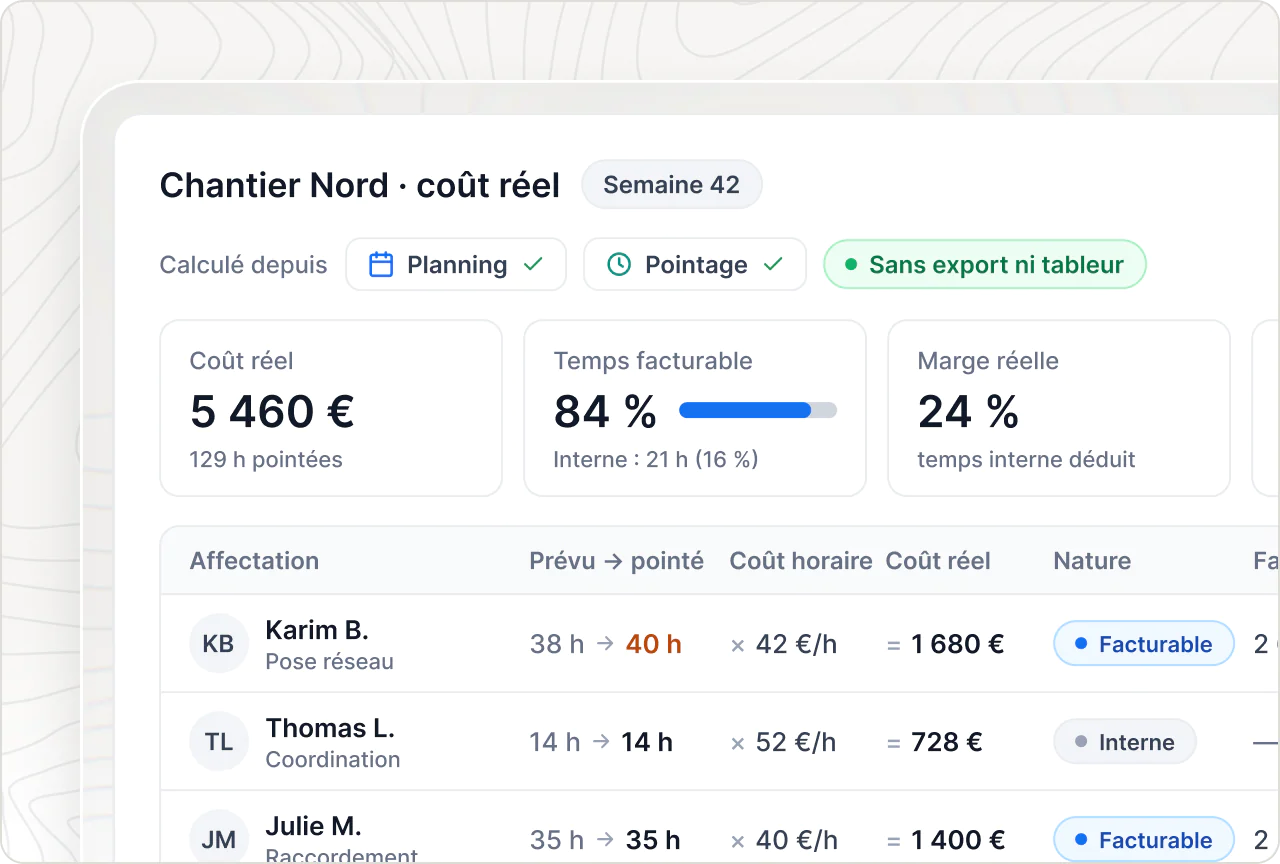

Coût réel d'un chantier calculé depuis le planning et le pointage : heures, coût horaire, temps facturable et marge réelle.
Le coût réel d'une mission, calculé depuis le planning et le pointage : la base du poste occupation.

Le tableau de bord suit les indicateurs de votre business case, comparés au mois précédent : taux d'occupation, couverture des besoins, marge par type de mission. Ils se recalculent en continu, sans consolidation manuelle.

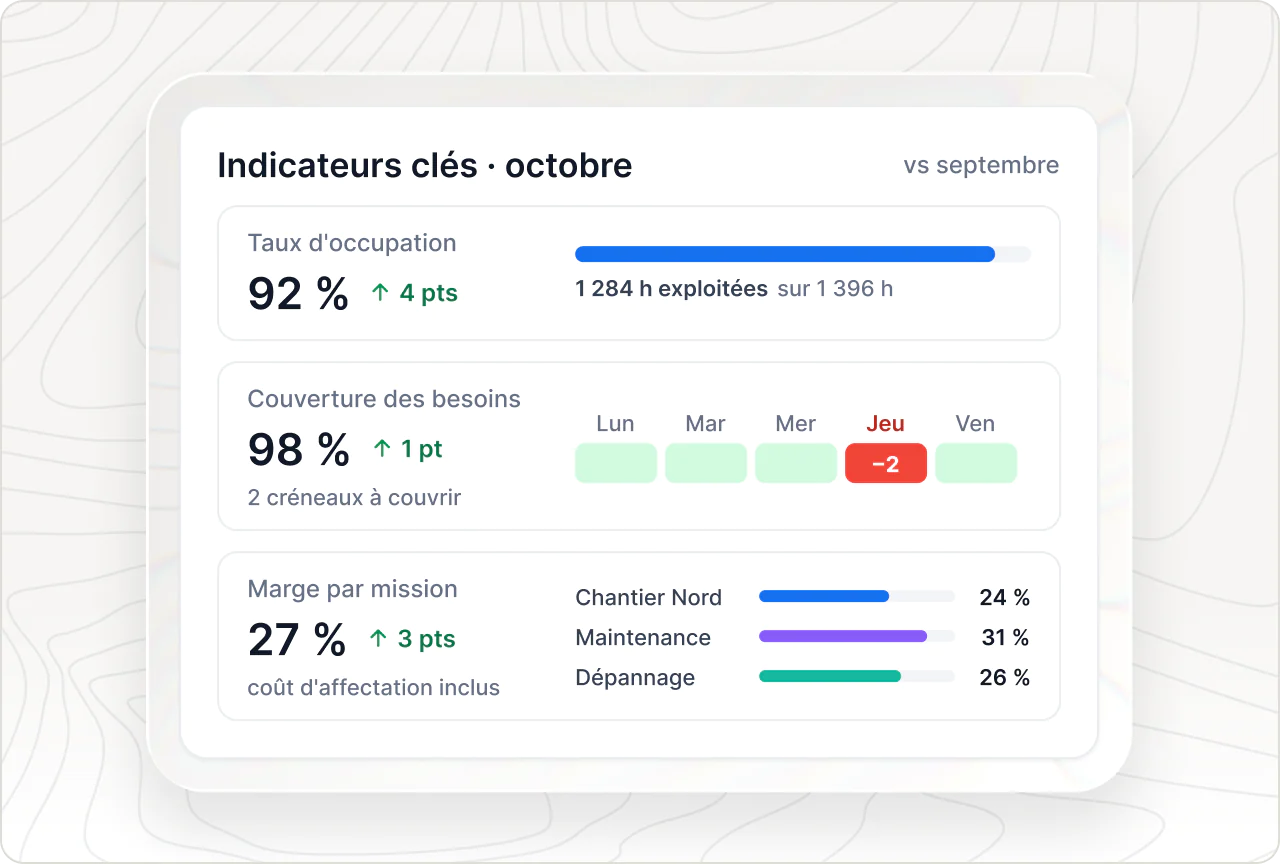

ROI d'un logiciel de planification : occupation, couverture des besoins et marge du mois comparées au mois précédent.
Les indicateurs du business case comparés d'un mois sur l'autre : le suivi à 3 mois se lit ici.

Avant de décider, la simulation d'impact mesure l'effet d'une réaffectation sur le coût et la marge. C'est utile pour vérifier une hypothèse du scénario, par exemple couvrir une absence en interne plutôt qu'en intérim.

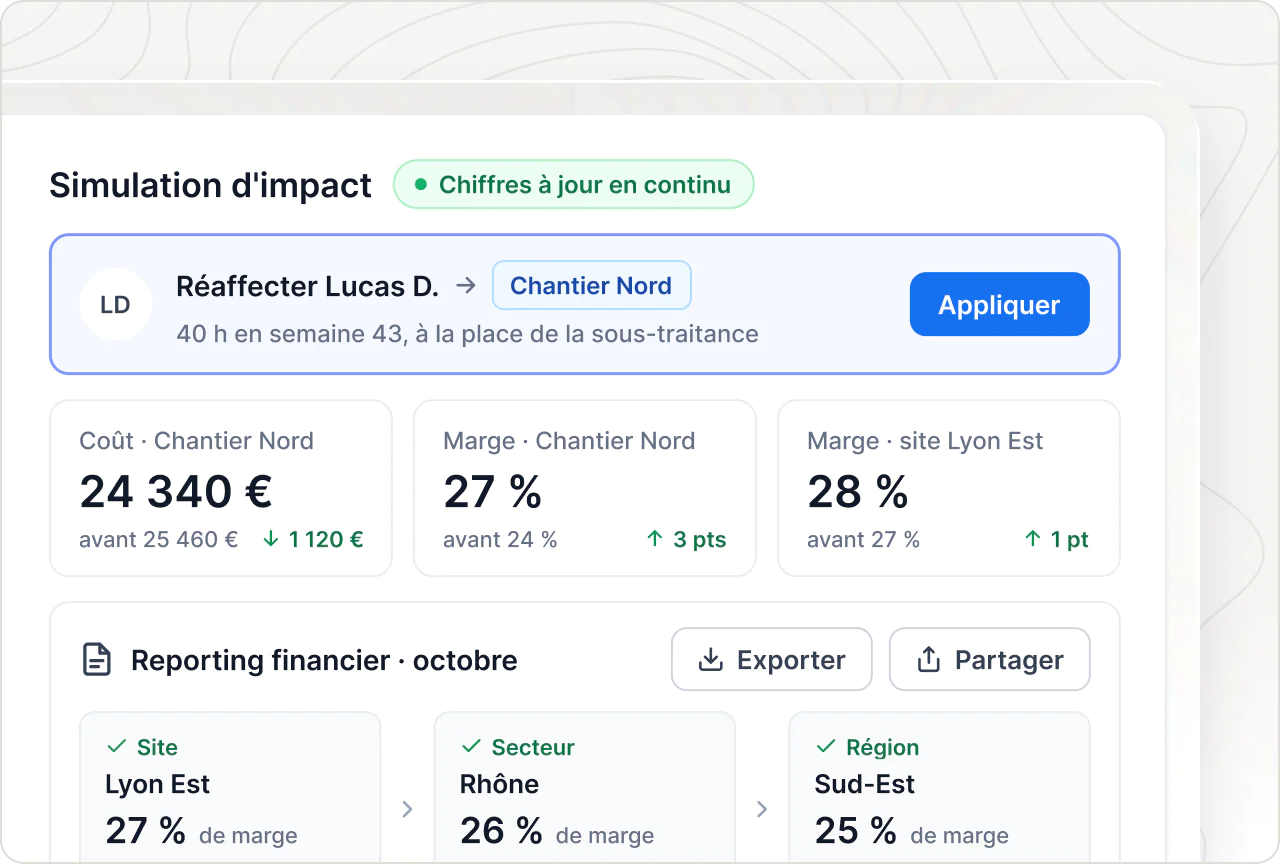

Simulation d'impact d'une réaffectation sur le coût et la marge, et reporting financier du mois par site, secteur et région.
Simuler une réaffectation avant de l'appliquer : son effet sur le coût et la marge.

Les trois autres postes ont aussi leur écran. Côté planning, la préparation hebdomadaire passe de plusieurs heures à moins d'une heure : c'est le poste 1. Côté erreurs, le moteur d'affectation respecte les contraintes dures, comme les habilitations ou le temps de travail, et les contraintes souples : c'est le levier de la réduction des erreurs. Côté paie, le suivi du temps de travail calcule les éléments variables à partir du réalisé validé et les exporte sans ressaisie.

Une limite à connaître : l'outil mesure l'après, pas l'avant. Si vous n'avez pas relevé la situation de départ, aucun tableau de bord ne prouvera le gain.

Questions fréquentes

Quel ROI attendre d'un logiciel de planification ?

Les clients de Maglia déclarent un ROI moyen de x8, mais c'est un chiffre déclaratif. Le vôtre dépend de votre volume d'intérim, de votre taux d'occupation et du temps passé aujourd'hui sur le planning. Dans notre exemple prudent à 120 salariés, les gains annuels valent 2,7 fois les coûts annuels en régime de croisière. Calculez le vôtre avec vos propres données de départ.

En combien de temps un logiciel de planification est-il rentabilisé ?

Comptez la montée en charge : les premiers mois servent au paramétrage, à la reprise des données et à l'adoption. Dans notre exemple hypothétique, le retour sur investissement intervient entre 9 et 14 mois selon le scénario. Le poste le plus rapide est en général l'intérim de remplacement évité, le plus lent le taux d'occupation.

Faut-il compter le temps gagné comme une économie ?

Pas en totalité. Une heure de planification libérée ne réduit pas la masse salariale. Elle a de la valeur si elle est redéployée sur une tâche utile : suivi terrain, relation client, recrutement. C'est pourquoi l'exemple n'en retient que la moitié. Une direction financière respecte cette décote, elle se méfie de son absence.

Quels coûts oublie-t-on le plus souvent ?

Le temps interne : le chef de projet, les référents par site, les tests, la formation des équipes terrain. Viennent ensuite l'intégration avec la paie et la reprise des données. Valorisez ce temps au coût chargé dans le business case, même s'il ne fait l'objet d'aucune facture.

Quand Excel suffit-il encore ?

Pour une équipe d'une vingtaine de personnes, sur un seul site, avec peu d'absences et pas de contraintes réglementaires fortes, Excel peut suffire. Le ROI d'un logiciel devient évident quand les sites, les remplacements et les exports de paie se multiplient. Notre guide pour remplacer Excel pour le planning des équipes vous aide à situer ce seuil.

Un business case solide se construit avec vos chiffres, pas avec les nôtres. Apportez vos heures de planification, vos factures d'intérim et vos heures supplémentaires : en 30 minutes, on remplit le modèle avec vous et on vous montre où se trouvent les gains dans Maglia.

Pour aller plus loin

Voir tout les articles
Une professionnelle signe un document sur une tablette avec un stylet, à son bureau.

Dématérialisation des ressources humaines : guide pratique et cadre légal

En savoir plus
Un dirigeant analyse des graphiques imprimés à son bureau, calculatrice et ordinateur portable à portée de main.

ROI d'un logiciel de planification : la méthode pour convaincre votre DAF

En savoir plus
Vu par-dessus l'épaule, un homme travaille sur un planning hebdomadaire affiché sur son ordinateur portable.

Remplacer Excel pour le planning des équipes : quand et comment migrer

En savoir plus
© 2026 Maglia SAS. Tous droits réservés.
