Votre GMAO sait que la pompe P12 doit être révisée jeudi. Elle ne sait pas que le seul technicien habilité est en congés, que son collègue sort d'une nuit d'astreinte et que la demande d'intervention du site voisin attend dans une boîte mail. Alors le planning se refait dans un tableur, et le reporting dans Power BI, chaque lundi. GMAO ou logiciel de planification : faut-il choisir ? Le plus souvent, non. Il faut les deux, à condition de savoir qui fait quoi. Voici un comparatif clair, les signes que votre GMAO ne suffit plus pour planifier, trois architectures types et les critères d'intégration à exiger.

En bref

  • La GMAO répond à « que faut-il faire, sur quel équipement, et quand ? ». Le logiciel de planification répond à « qui le fait, quand, et en a-t-il le droit ? ».
  • On ne remplace pas une GMAO par un outil de planification : on les relie.
  • Chaque donnée a un seul maître : les équipements et les OT dans la GMAO, les personnes et les affectations dans le planning.
  • Exigez le SSO, une API documentée, un journal de synchronisation et un pilote sur un site.

GMAO ou logiciel de planification : quelle différence ?

La GMAO gère les équipements :

  • l'arborescence des sites et des équipements ;
  • les plans de maintenance préventive et les contrôles réglementaires ;
  • les ordres de travail (OT) et les demandes d'intervention ;
  • l'historique des pannes, les pièces et les stocks ;
  • les coûts de maintenance par équipement et les indicateurs de fiabilité.

Le logiciel de planification gère les personnes :

  • les compétences, les habilitations et leurs échéances ;
  • les disponibilités, les absences, les congés et les astreintes ;
  • le temps de travail, le repos et les contrats ;
  • l'affectation et les tournées sur plusieurs sites ;
  • la diffusion du planning sur mobile ;
  • le réalisé, le pointage et l'export vers la paie.

Le comparatif, point par point :

  • Objet central : l'équipement pour la GMAO, la personne pour le planning.
  • Déclencheur : une échéance ou une panne, d'un côté ; un besoin à couvrir, une absence ou une urgence, de l'autre.
  • Contraintes maîtrisées : gammes, pièces et consignations pour la GMAO ; habilitations, repos, temps de travail et trajets pour le planning.
  • Horizon : le cycle de vie de l'actif, sur des années, face à la semaine et à la journée.
  • Utilisateurs : méthodes et responsable maintenance, face au planificateur, aux chefs d'équipe, aux techniciens, aux RH et à la paie.
  • Indicateurs : disponibilité des équipements, MTBF, MTTR et coût par actif, face au taux d'occupation, à la couverture des besoins et au coût de main-d'œuvre.

Soyons justes : beaucoup de GMAO ont un calendrier et savent affecter un OT à un nom. Pour une petite équipe sur un seul site, cela suffit. Cela ne suffit plus quand il faut croiser habilitations, absences, repos et trajets sur plusieurs sites, chaque semaine.

Les signes que votre GMAO ne suffit plus pour planifier les techniciens

Dans les services de maintenance multi-sites, le constat revient souvent : les données sont éclatées entre la GMAO, les demandes d'intervention et les contrôles, et le pilotage se fait à la main dans Excel ou Power BI. Les symptômes sont toujours les mêmes :

  • le planning de la semaine se refait dans un tableur, à côté de la GMAO ;
  • les habilitations vivent dans un fichier RH que personne ne croise avec les OT ;
  • un OT est affecté à un technicien en congés, ou qui n'a pas eu ses 11 heures de repos consécutives après une intervention de nuit (article L3131-1 du Code du travail), et on le découvre le matin même ;
  • les urgences se gèrent au téléphone et n'entrent dans la GMAO qu'après coup ;
  • la « capacité » affichée correspond à des heures théoriques, sans absences ni trajets ;
  • le reporting est reconstruit chaque lundi en croisant trois exports ;
  • les heures d'intervention sont ressaisies pour la paie.

Si vous cochez trois signes ou plus, le problème n'est pas votre GMAO. C'est l'absence d'un outil fait pour planifier les personnes.

Qui est maître de quelle donnée ?

Avant de parler d'API, répondez à cette question. Une donnée, un maître, un sens de circulation : sinon, deux outils finissent par se contredire et le terrain choisit le plus simple, le téléphone.

  • Équipements, gammes, plans préventifs : la GMAO.
  • OT et demandes d'intervention : la GMAO, ou l'outil de demandes, jusqu'à leur clôture.
  • Salariés, contrats, absences : le SIRH.
  • Compétences et habilitations : un seul référentiel, de préférence celui qui les contrôle à chaque affectation, alimenté par le SIRH ou par les attestations de formation.
  • Affectations, créneaux, tournées, astreintes : le logiciel de planification.
  • Heures réalisées : le pointage, puis la paie.
  • Statut d'exécution et temps passé sur l'OT : produits sur le terrain, renvoyés à la GMAO.
  • Indicateurs consolidés : le tableau de bord ou l'outil de BI, alimentés par les deux.

3 architectures types pour faire travailler GMAO et planification

Architecture 1 : la GMAO seule, avec un tableur

  • Pour qui : une équipe de quelques techniciens, un site, peu d'habilitations critiques.
  • Flux : aucun. Le planificateur lit la GMAO et construit la semaine à la main.
  • Limites : double saisie, aucun contrôle d'habilitation ni de repos, planning envoyé par mail ou par messagerie.

Architecture 2 : la GMAO maître des OT, le planning maître des affectations

  • Pour qui : la plupart des services de maintenance multi-sites.
  • Flux aller : les OT validés partent vers le planning avec le site, l'équipement, la compétence requise, la durée estimée et l'échéance. Le SIRH envoie salariés et absences.
  • Flux retour : technicien affecté, créneau, statut et temps passé remontent dans la GMAO. Les heures validées partent en paie.
  • Limites : il faut des identifiants communs et un vrai cadrage des statuts.

Exemple hypothétique : le parcours d'un OT dans l'architecture 2.

  1. Lundi, 6 h : la GMAO passe l'OT 4512 au statut « à planifier ». Révision de la pompe P12 sur le site B, 3 heures, habilitation électrique BR requise, échéance jeudi.
  2. Dans la foulée, l'OT arrive dans le planning avec son numéro GMAO.
  3. Lundi, 9 h : le planificateur valide la proposition. Julie est habilitée BR, disponible jeudi matin et déjà à 10 minutes du site B. Karim, plus proche, est écarté : son habilitation a expiré le mois dernier.
  4. Jeudi, 11 h 40 : Julie pointe la fin de l'intervention sur mobile, avec son compte rendu et deux photos.
  5. Le statut « réalisé » et les 2 h 50 passées remontent sur l'OT 4512 dans la GMAO. Les heures rejoignent le réalisé de la semaine pour la paie, sans ressaisie.

Architecture 3 : la plateforme groupe

  • Pour qui : les groupes multi-entités, avec plusieurs GMAO selon les sites ou les filiales.
  • Principe : chaque entité garde sa GMAO, le planning des personnes est consolidé au niveau du groupe, ce qui rend possibles les prêts de techniciens entre sites. L'accès passe par le SSO du groupe et la BI est alimentée par des exports structurés.
  • Limites : la gouvernance des référentiels, qui doit être tranchée au niveau du groupe, et un projet plus long.

Comment articuler GMAO et logiciel de planification, pas à pas

  1. Cartographiez les flux actuels, y compris les mails, les appels et les tableurs.
  2. Désignez un maître par donnée, en reprenant la liste ci-dessus.
  3. Définissez le déclencheur : quel statut rend un OT « à planifier ».
  4. Alignez les identifiants : code site, code équipement, numéro d'OT, matricule.
  5. Choisissez la fréquence : au fil de l'eau pour les urgences, en lot pour le préventif.
  6. Définissez le retour : statut, temps passé, compte rendu, photos.
  7. Prévoyez les rejets : un journal lisible, avec alerte quand un OT ne passe pas.
  8. Pilotez sur un site, mesurez pendant quelques semaines, puis déployez par vagues.
Vous voulez voir à quoi ressemblerait le flux entre votre GMAO et vos plannings ? Venez en démo avec un export d'OT : on vous montre où ils arrivent et ce qui repart vers la GMAO.

Les critères d'intégration à exiger

Une DSI ne valide pas un outil de planification sur sa démo, mais sur sa capacité à s'insérer dans le système d'information. Voici la liste courte à exiger :

  • SSO avec l'annuaire de l'entreprise. La double authentification (MFA) exigée par votre DSI s'applique alors via votre fournisseur d'identité, sans nouveau mot de passe.
  • Comptes synchronisés : un départ dans l'annuaire ou le SIRH doit couper l'accès.
  • API documentée, dans les deux sens, avec un environnement de test.
  • Échanges par fichiers en complément, pour les GMAO anciennes qui n'exposent pas d'API.
  • Journal de synchronisation : horodatage, sens du flux, rejets, relance.
  • Identifiants externes conservés : le numéro d'OT doit se retrouver tel quel des deux côtés.
  • Droits par rôle et journal d'audit.
  • Hébergement, certifications, RGPD et réversibilité : où sont les données, et comment les récupérer en totalité.

Pour la grille complète, avec la méthode de notation, reprenez notre modèle de cahier des charges pour un logiciel de planification.

Maglia et votre GMAO : qui fait quoi

Maglia ne remplace pas votre GMAO : il prend en charge ce qu'elle ne fait pas, la planification des personnes. Dans le module de gestion des interventions, dépannages, rattrapages et contrôles périodiques attendent dans une même liste, avec leur origine et leur échéance. Pour chaque intervention, le moteur de planification intelligente croise compétences, habilitations, secteur, plage horaire et charge, puis propose un technicien et un créneau dans sa tournée. Vous validez en un clic.

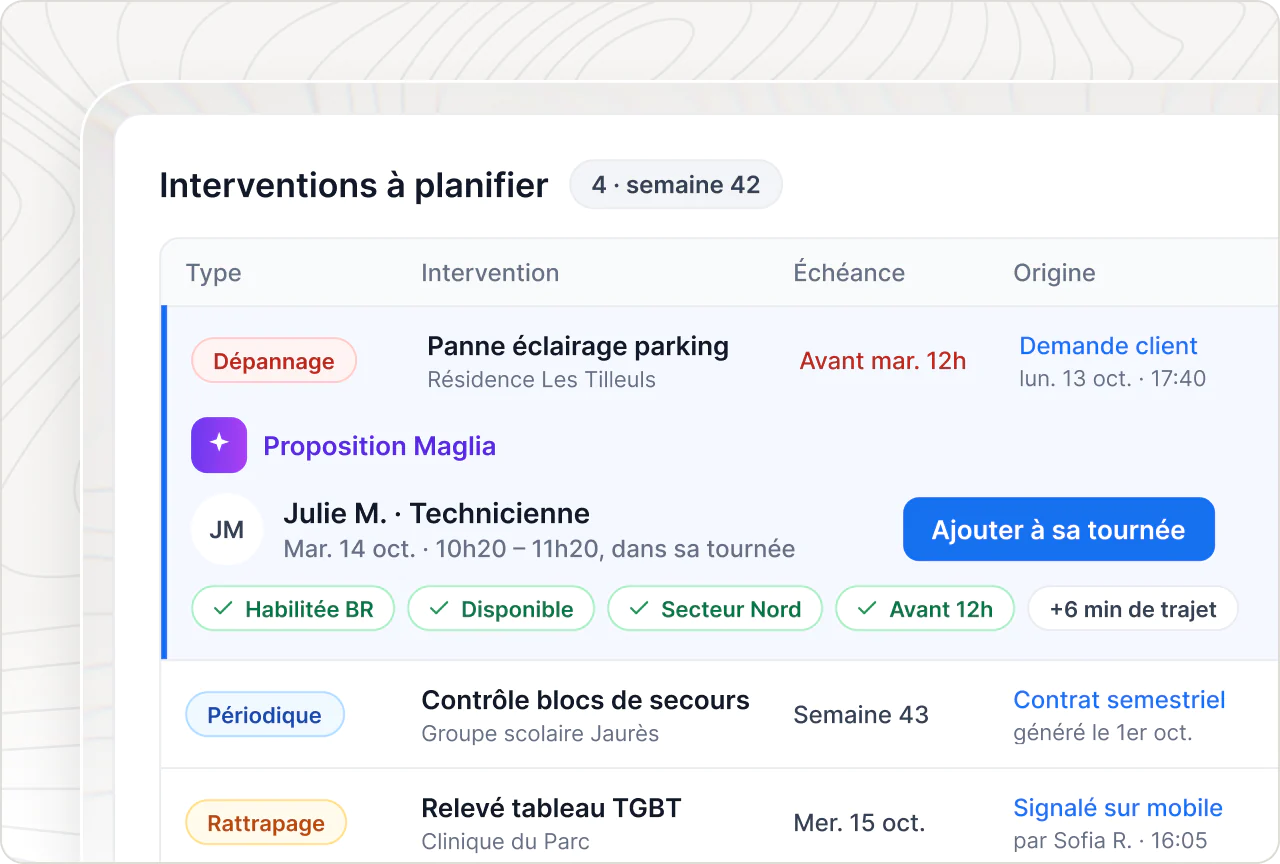

Logiciel de planification des interventions : une technicienne habilitée et disponible proposée, à ajouter à sa tournée
L'intervention à planifier trouve un technicien habilité et disponible, avec un créneau dans sa tournée.

Les habilitations vivent dans un référentiel de compétences unique, avec leurs dates de validité. Un profil non habilité n'est jamais proposé, et une alerte prévient avant l'échéance. Rappel utile : c'est l'employeur qui délivre l'habilitation électrique (INRS). L'outil ne la délivre pas, il vérifie qu'elle est valide au moment d'affecter.

Côté système d'information, Maglia propose des connecteurs ERP, SIRH et paie, le SSO et une API documentée. La synchronisation est automatique dans les deux sens, avec un journal qui trace chaque échange. La liaison avec votre GMAO se cadre avec vos référents techniques, par API ou par fichiers selon ce que votre GMAO sait faire : c'est le rôle des intégrations systèmes.

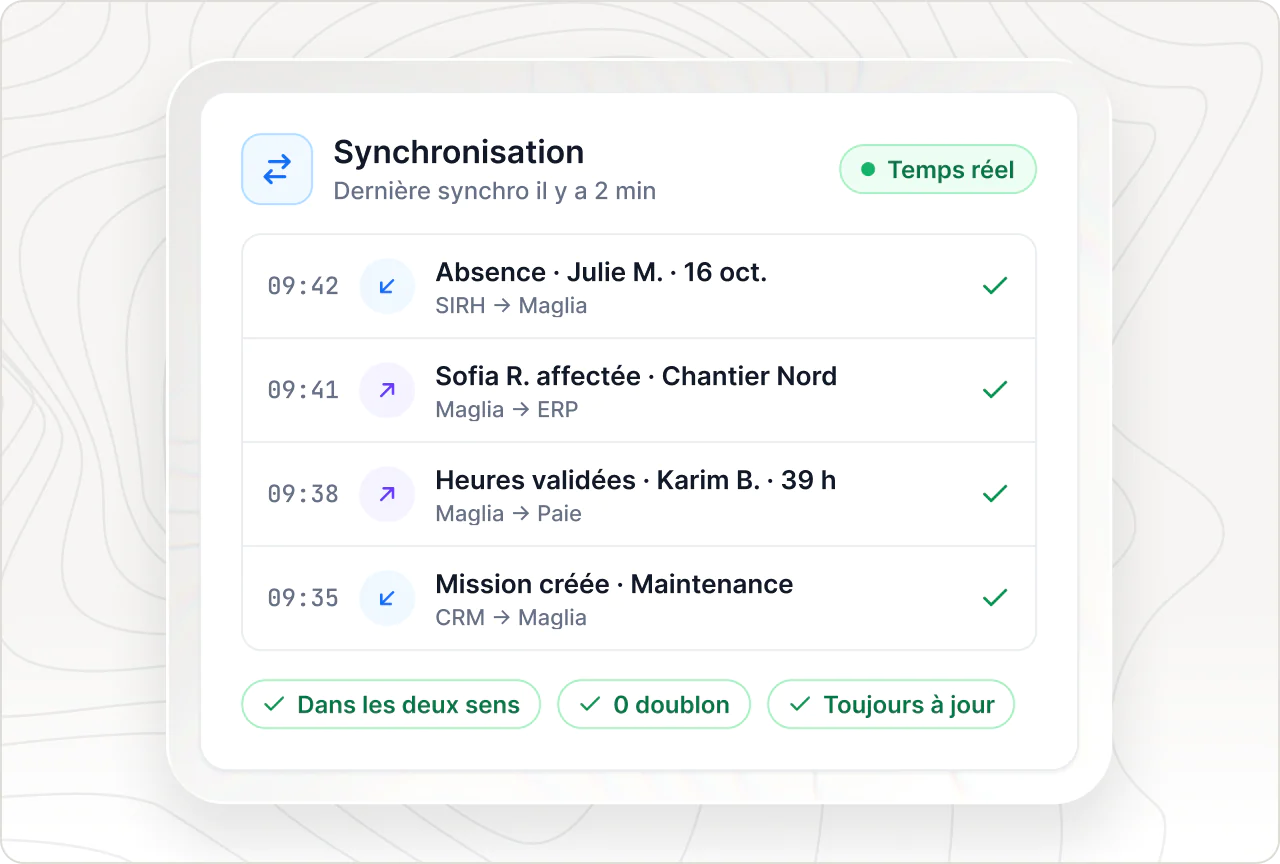

Journal de synchronisation en temps réel : absences, affectations, heures validées et missions échangées dans les deux sens
Le journal montre ce qui circule, dans quel sens et quand : la DSI garde la main sur les flux.

Enfin, le tableau de bord consolide en direct le taux d'occupation, la couverture des besoins, les absences et la disponibilité, filtrables par site et par équipe. Les indicateurs des équipements restent dans votre GMAO. Ceux des équipes ne se reconstruisent plus chaque lundi : c'est tout l'enjeu de l'automatisation du reporting.

Tableau de bord du mois alimenté en direct : taux d'occupation, couverture des besoins, marge, absences et disponibilité
Les indicateurs des équipes se recalculent seuls, sans consolidation manuelle du lundi matin.

Questions fréquentes

Une GMAO peut-elle planifier les techniciens ?

Elle peut affecter un OT à un nom et l'afficher dans un calendrier. Pour une petite équipe sur un site, c'est souvent suffisant. Elle est en revanche rarement conçue pour croiser habilitations, absences, repos, astreintes et trajets sur plusieurs sites, ni pour diffuser le planning sur mobile et préparer la paie. C'est là qu'un logiciel de planification prend le relais.

Faut-il remplacer sa GMAO pour mieux planifier ?

Non. Votre GMAO contient des années d'historique d'équipements, de gammes et de pannes : la remplacer pour un problème de planification serait un projet lourd pour un mauvais diagnostic. Gardez-la maître des équipements et des OT, et reliez-la à un outil fait pour planifier les personnes, avec un flux d'OT à l'aller et un retour de statut.

Qui doit gérer les habilitations : la GMAO, le SIRH ou le planning ?

Un seul des trois, et de préférence celui qui les contrôle à chaque affectation. Le plus souvent, c'est l'outil de planification, alimenté par le SIRH ou par les attestations de formation. L'essentiel est d'éviter deux référentiels : le jour où ils divergent, un technicien non habilité finit sur une installation.

Quelle différence entre GMAO et logiciel d'interventions terrain ?

Un logiciel d'interventions terrain se concentre sur l'exécution : bons d'intervention, tournées, application mobile. La GMAO se concentre sur l'actif et son historique. Vérifiez au cas par cas si l'outil que vous évaluez gère aussi les habilitations, le temps de travail, le repos et les astreintes de toute l'équipe : c'est souvent là que se trouve le manque.

Par où commencer pour relier GMAO et planification ?

Par un flux simple sur un site pilote : les OT validés partent vers le planning, le statut et le temps passé reviennent dans la GMAO. Mesurez pendant quelques semaines les ressaisies évitées et les affectations non conformes bloquées. Ajoutez ensuite le SIRH, la paie et les autres sites, par vagues.

Venez avec un export de vos OT de la semaine et votre planning actuel. En 30 minutes de démo, on vous montre ce que Maglia planifie, ce qui reste dans votre GMAO et ce qui circule entre les deux.

Pour aller plus loin

Voir tout les articles
Une professionnelle signe un document sur une tablette avec un stylet, à son bureau.

Dématérialisation des ressources humaines : guide pratique et cadre légal

En savoir plus
Un dirigeant analyse des graphiques imprimés à son bureau, calculatrice et ordinateur portable à portée de main.

ROI d'un logiciel de planification : la méthode pour convaincre votre DAF

En savoir plus
Vu par-dessus l'épaule, un homme travaille sur un planning hebdomadaire affiché sur son ordinateur portable.
